Microsoft Project (或 MSPROJ)是一個國際上享有盛譽的通用的項目管理工具軟件,凝集了許多成熟的項目管理現代理論和方法,可以幫助項目管理者實現時間、資源、成本計劃、控制。 任務之間的關聯 今天給大家分享任務之間的關聯關系,任何項目的實施,都需要按照一定的任務先后順序來執行,比如軟件需求調研完成后才可以開始軟件的設計,軟件開發完成后項目才能上線等等。如果不按任務順序執行,會帶來很嚴重的后果。 項目順序執行:
順序執行 項目不按順序執行:

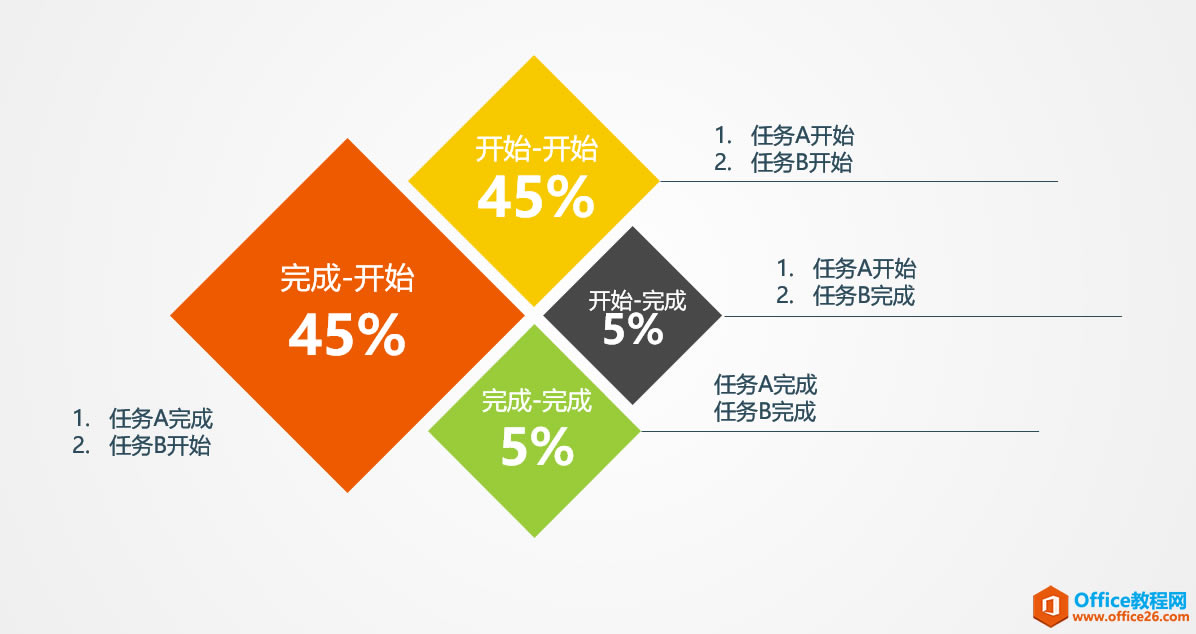

沒按順序執行 關聯關系有幾種任務之間的關聯關系有四種,完成-開始、開始-開始、開始-完成、完成-完成,常用的有兩種,如下圖所示:
任務類型 假設有任務A和任務B,通過兩種任務給大家解釋四種關系的含義。 1、FS(完成-開始)關系: 必須先完成任務A,然后任務B才能開始。 2、SS(開始-開始)關系 如果任務A沒有開始,那么任務B也無法開始。 3、FF(完成-完成)關系 任務A的完成日期決定任務B的完成日期 4、SF(開始-完成)關系 任務A的開始日期決定任務 B的完成日期.現實中發生頻率較其它關系低. 軟件的使用過程中,常用的關聯關系是FS(完成-開始)關系、SS(開始-開始)關系兩種。其他關系的使用按實際需求來選擇。 關聯關系的設置這么復雜的關聯關系通過軟件設置和顯示一定很難吧,軟件設置關聯關系還是非常的簡單,通過實際的例子為大家演示如何設置,以FS(完成-開始)關系為例,其他的設置方式類似,這里不做詳細講解。 步驟一:確定任務之間的關系

![]() FS(3-4) 步驟二:選中實施報告任務列,開始設置

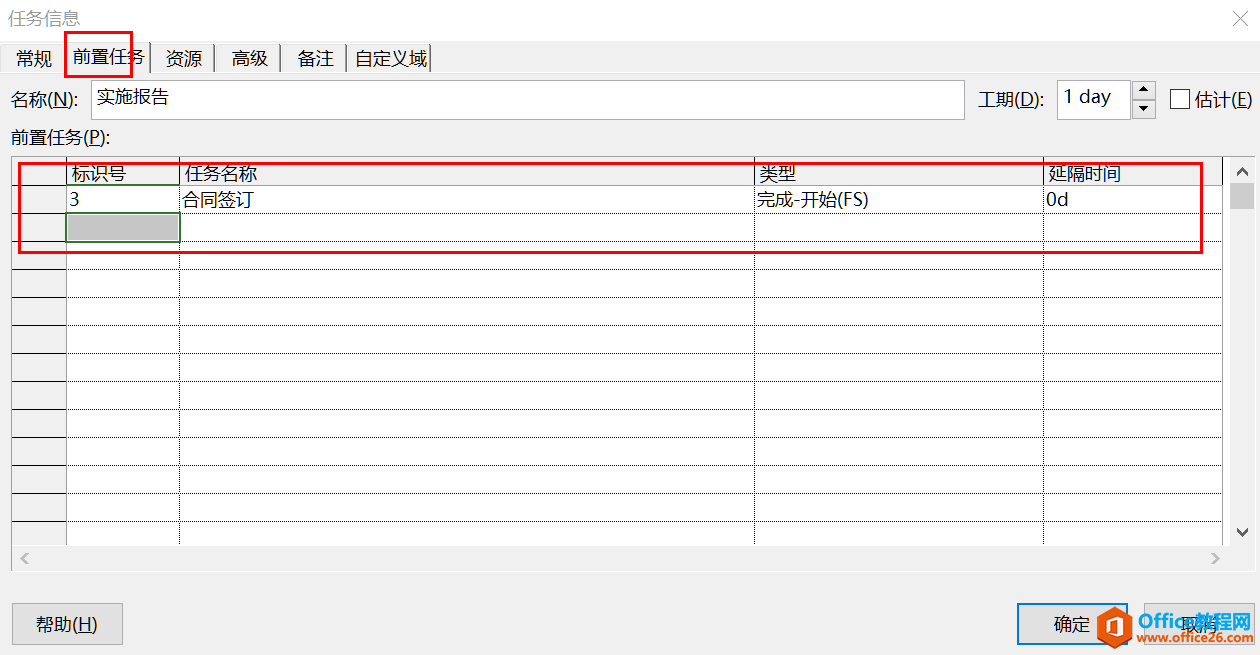

方法一:雙擊選中的任務列,彈出如下設置面板,選中前置任務菜單,前置任務列表的標識號中輸入前置任務的標識號,類型默認為完成-開始,與需求一致,不做任何調整即可,這樣關聯關系就設置完成。

方法一 方法二:通過前置任務列表進行設置,如下圖所示,選中實施報告任務前置任務列,設置單元格的值為“3”,也就是合同簽訂的標識號,,這樣關聯關系就設置完成。
方法二 步驟三:驗證

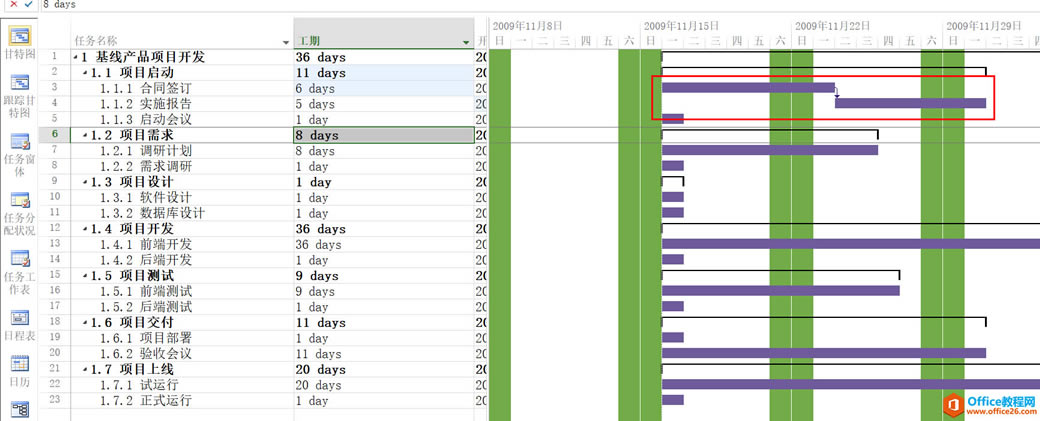

![]() 設置結果 ![]() 設置結果 通過甘特圖面板,如果出現如上圖箭頭關系,說明我們設置結果是正確的。 在最新版本的Project中,微軟提供了更佳的用戶體驗。 |
