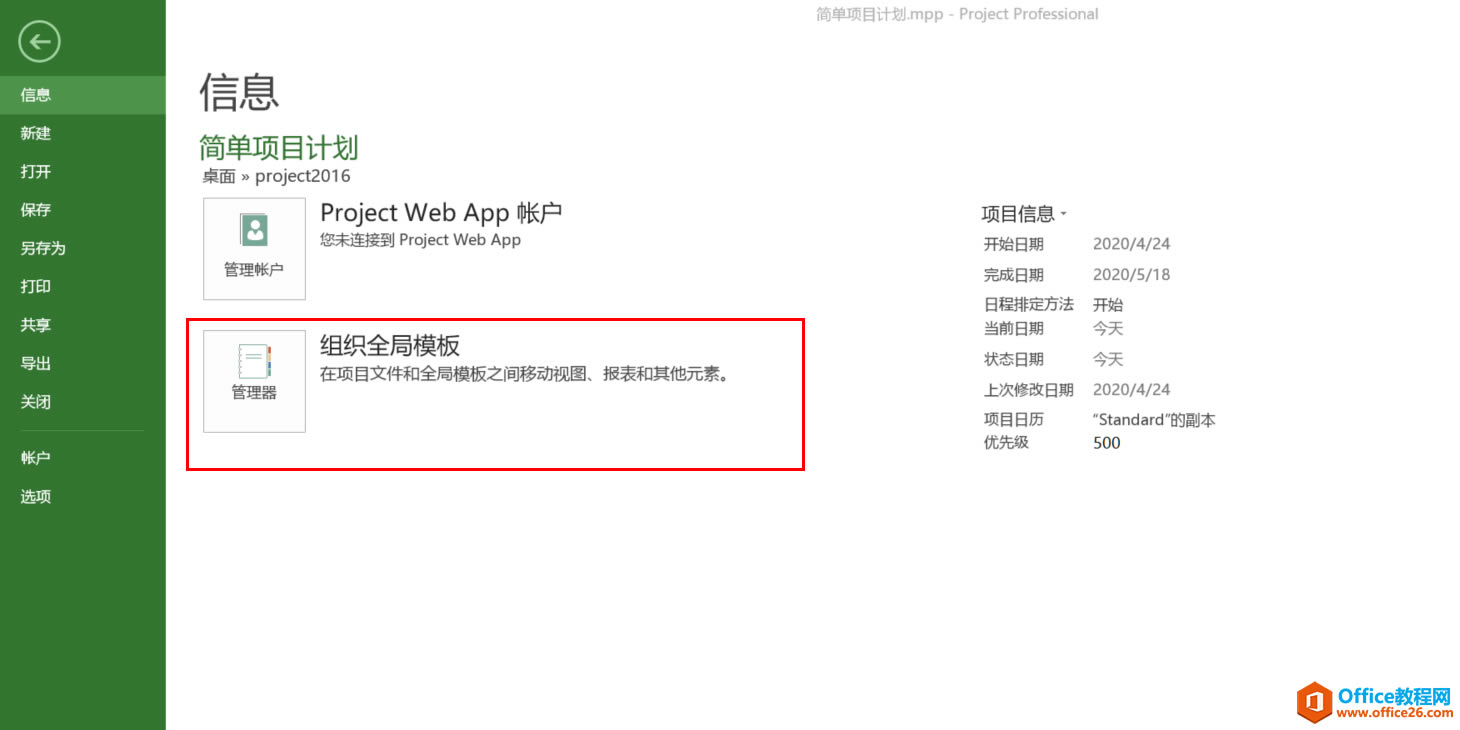

Microsoft Project (或 MSPROJ)是一個國際上享有盛譽的通用的項目管理工具軟件,凝集了許多成熟的項目管理現代理論和方法,可以幫助項目管理者實現時間、資源、成本計劃、控制。 開始安排進度之前,我們必須對項目的日歷進行設置,所謂日歷就是項目工作、休息日期的安排。 互聯網公司的大部分項目日歷基本都是996工作時間,所以今天就帶大家一起做一個996日歷表。 制作步驟: 1、項目選項組中點擊更改工作日期,如下圖所示。
更改工作日期 2、點擊進入設置頁面,如下圖所示。

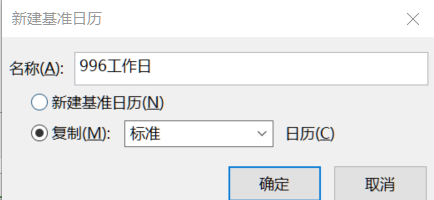

設置界面 3、點擊新建日歷進入設置頁面,如下圖所示。

新疆日歷
設置頁面 4、先把國家法定節日設置成非工作日,這部分時間不需要工作,這里以51為示例說明設置方式。

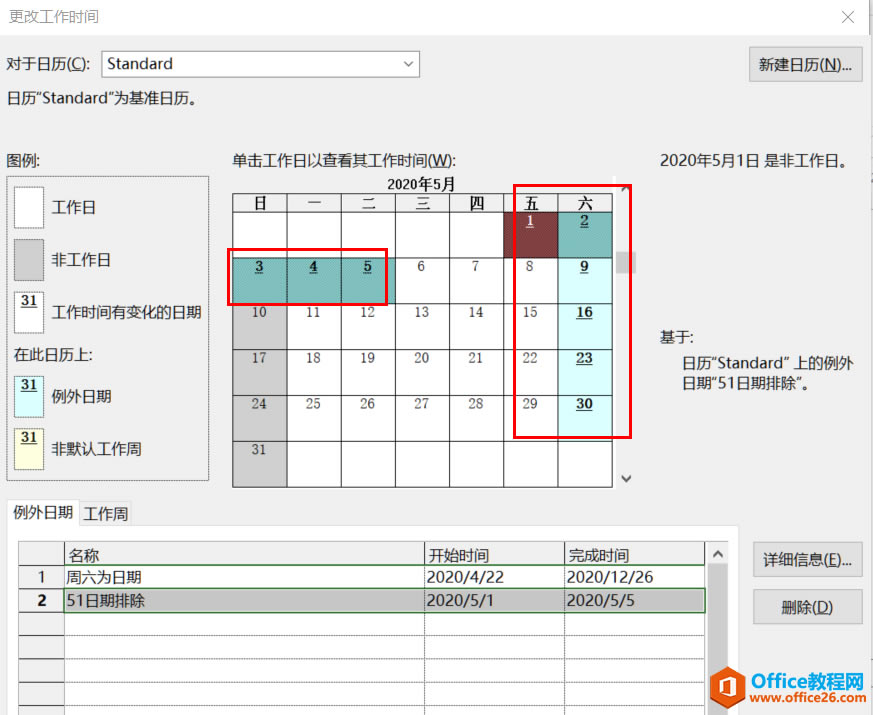

51節假日設置 確保我們設置的51節假日為非工作日期,其他日期同理設置。 ![]() 非工作日設置 5、因為我們是基于標準的日歷設置,所以周一到周五為工作日且時間范圍是:8-12,13-17

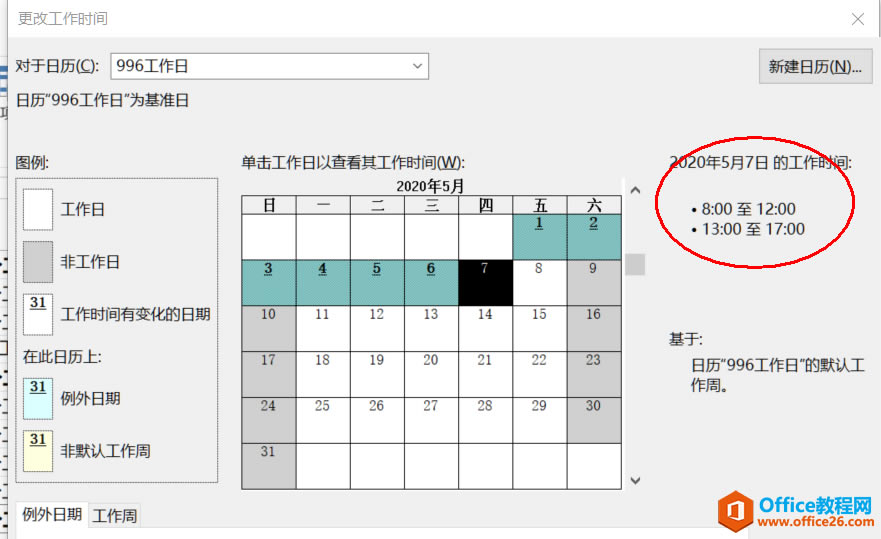

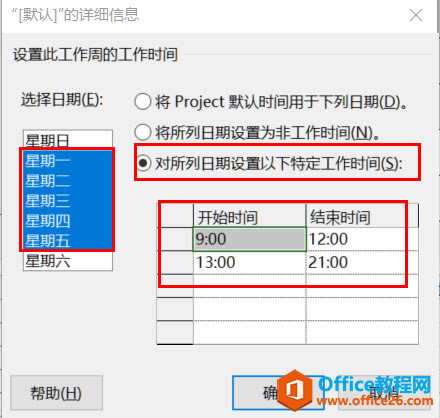

標準工作日 我們需要把周一到周五設置成早9晚9工作時間。我們選中工作周按鈕,點擊詳細信息。 ![]() 按如下圖方式設置周一到周五的工作時間。
工作日期設置 顯示如下圖信息,說明我們設置成功。

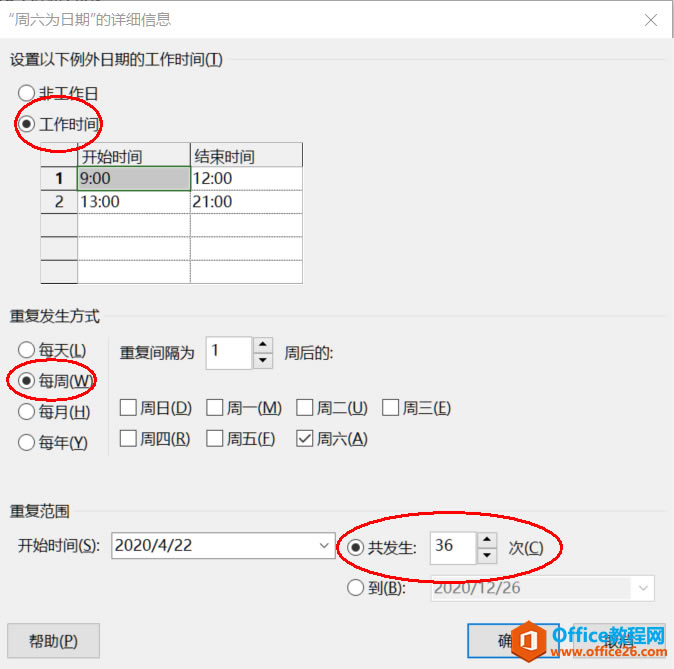

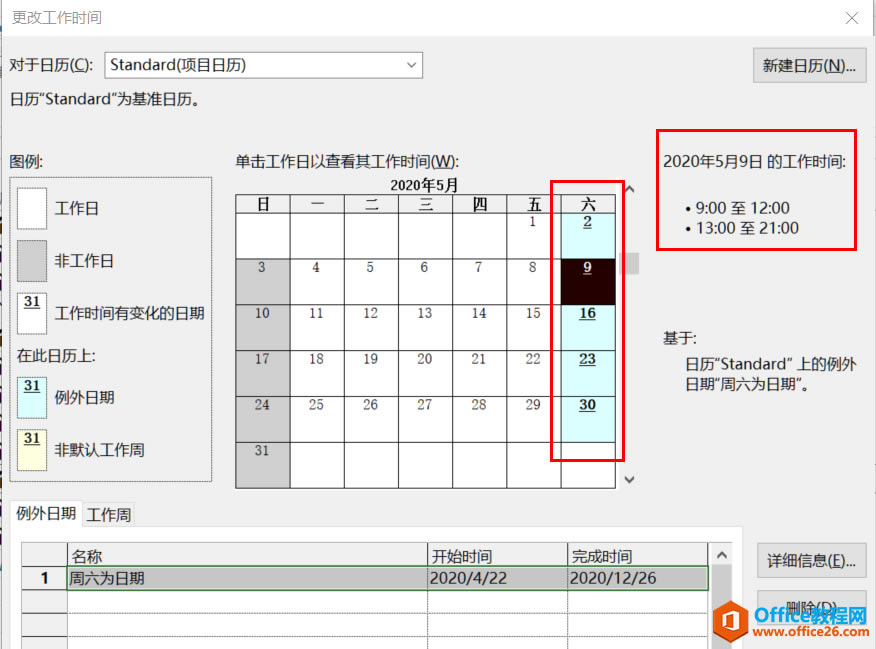

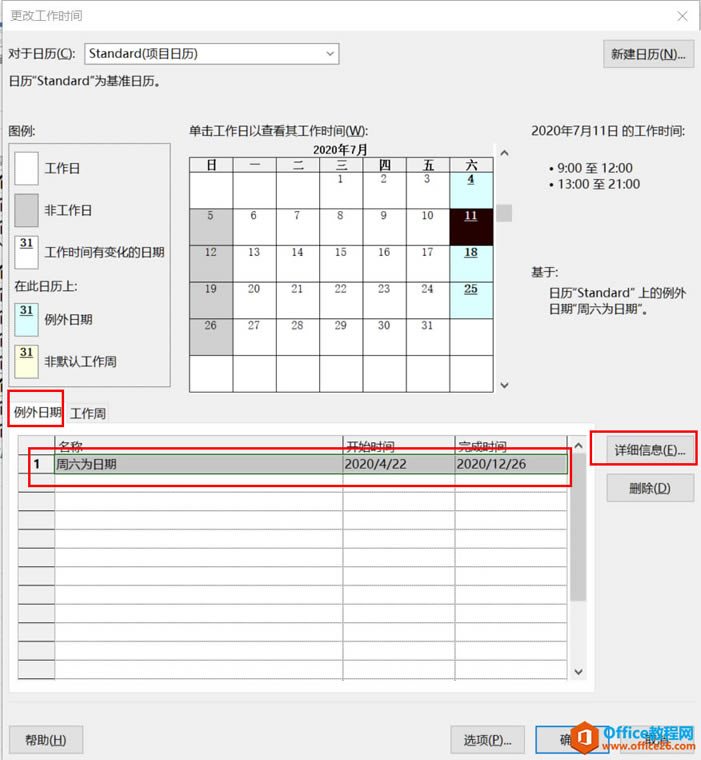

成功頁面 5、設置每周六為工作日,在例外日期中,我們先把名稱、開始日期、完成日期全部填寫完成 ![]() 點擊詳細信息,設置為工作日期、開始時間、結束時間、每周、共發生多少。 ![]() 設置結果驗證 ![]() 6、結果驗證,點擊對應的日期,檢查是否與預期結果一致。 ![]() 6、日歷刪除,新建的日歷如何刪除呢?更改日期界面是沒有提供刪除功能,需要從信息頁面進入刪除,如下圖步驟: ![]() ![]() 今天就講到這里,謝謝大家學習。 在最新版本的Project中,微軟提供了更佳的用戶體驗。 |
