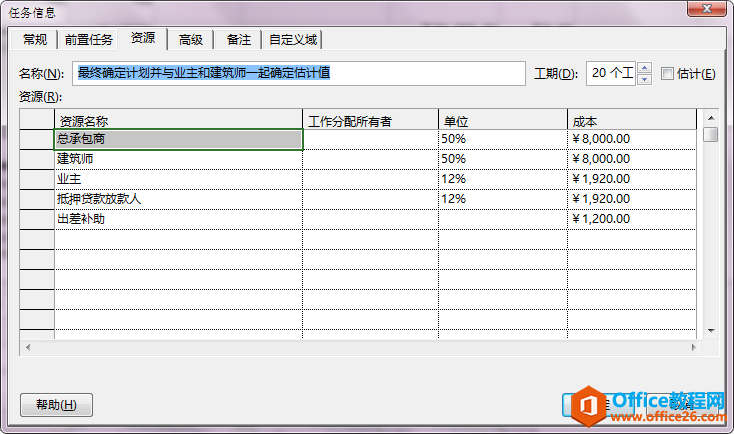

Microsoft Project (或 MSPROJ)是一個國際上享有盛譽的通用的項目管理工具軟件,凝集了許多成熟的項目管理現代理論和方法,可以幫助項目管理者實現時間、資源、成本計劃、控制。 問:Project 2016中如何計算任務成本? 答:公式如下: 成本=固定成本+工時資源成本+材料資源成本+成本資源成本 在Project 2016中可以新建成本行,就能算出對應的成本,然后根據資源分配的內容進行資源成本計算,以下圖為例,結合兩個圖來算: 資源成本=8000+8000+1920+1920+1120=21040 成本=21040+1200=22240 雙擊對應任務欄,彈出任務信息欄,選擇資源: ![]() ![]() ? 在最新版本的Project中,微軟提供了更佳的用戶體驗。 |
