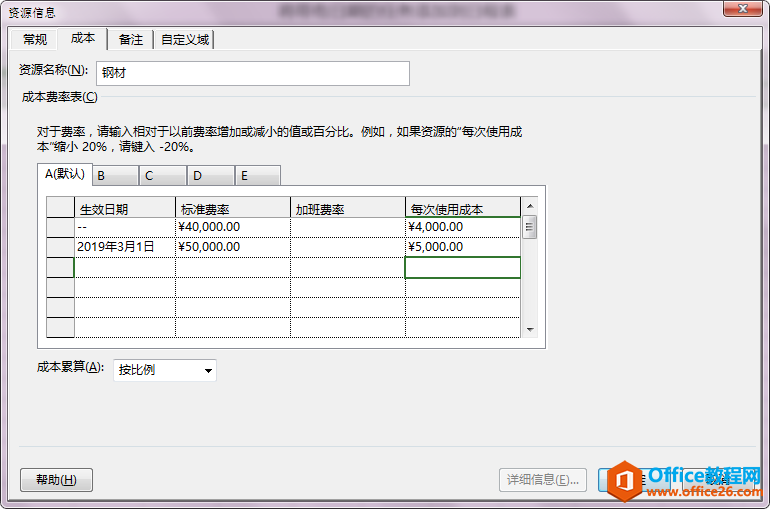

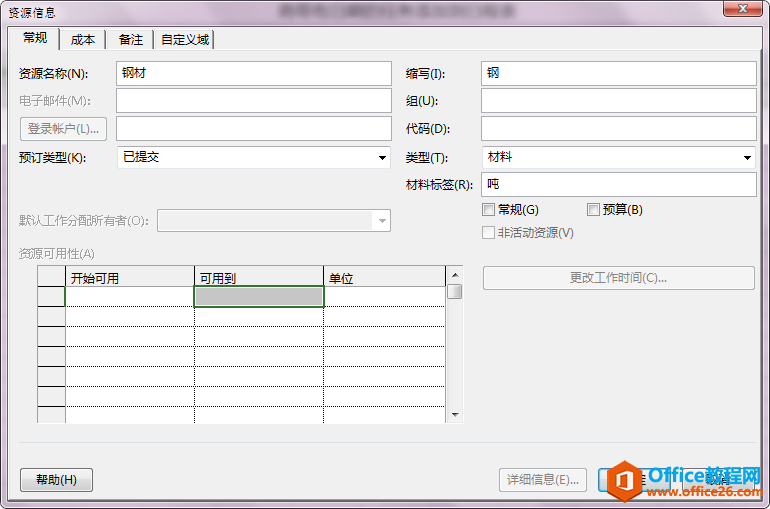

Microsoft Project (或 MSPROJ)是一個國際上享有盛譽的通用的項目管理工具軟件,凝集了許多成熟的項目管理現代理論和方法,可以幫助項目管理者實現時間、資源、成本計劃、控制。 Project2016教程-如何建立材料資源: 一、基礎信息建立: 菜單欄【資源】--查看【資源工作表】 填寫基本信息,資源名稱為鋼材,確定資源類型為材料資源。 二、設置材料標簽: 雙擊對應資源,彈出資源信息對話框,點擊常規選項中材料標簽,確定材料標簽為噸,這個屬性只在這個頁面顯示,需要修改也只能到這來進行修改。 三、設置材料成本: 雙擊對應資源,彈出資源信息對話框,點擊成本選項中材料標簽: 生效時間:就是指從此日期起,該資源的價格用對應的這一行的數據來計算,舉例:如第二行的意思就是從2019年3月1日起鋼材的標準費率變成50000元/噸。 標準費率:如圖第一行意思是40000元/噸,也就是4萬元每噸。 加班費率:材料資源不涉及加班,顯示為空白 每次使用成本:是指材料每次被分配,便需要扣除的成本,上圖第一行的意思就是每次使用成本為4000元。 注意: 只有在項目中會被消耗的資源才能算作材料資源,就比如說工作室這種屬于物件,但是不會被消耗,所以不能算作材料資源。 在最新版本的Project中,微軟提供了更佳的用戶體驗。 |
